Rétablissement d’une sous-station électrique

A propos du projet

Nom du client :

ArcelorMittal

Localisation du projet :

Fos-sur-Mer (13)

Contexte du projet

Le 8 octobre 2025, l’aciérie d’ArcelorMittal à Fos-sur-Mer a subi un incident industriel majeur impactant fortement la production du département Acier.

Dans un contexte d’urgence et d’enjeux industriels critiques, une équipe dédiée a été mobilisée, en collaboration étroite avec des partenaires intervenant également aux côtés d’ArcelorMittal, afin de rétablir partiellement l’alimentation électrique du site et permettre la reprise progressive du process sidérurgique.

Le défi consistait à reconstruire rapidement une nouvelle sous-station électrique de 2×25 MVA, capable d’assurer une réalimentation fonctionnelle, en exploitation provisoire, dans l’attente du projet définitif.

Les enjeux du projet

Les principaux enjeux d’intervention étaient :

  • Assurer la remise en énergie du site dans des délais très courts

  • Reconstituer une infrastructure HT provisoire mais fiable

  • Garantir la continuité d’activité industrielle du site métallurgique

  • Coordonner plusieurs corps de métiers en environnement critique

  • Travailler en sécurité dans un contexte d’après-incident

La solution mise en œuvre

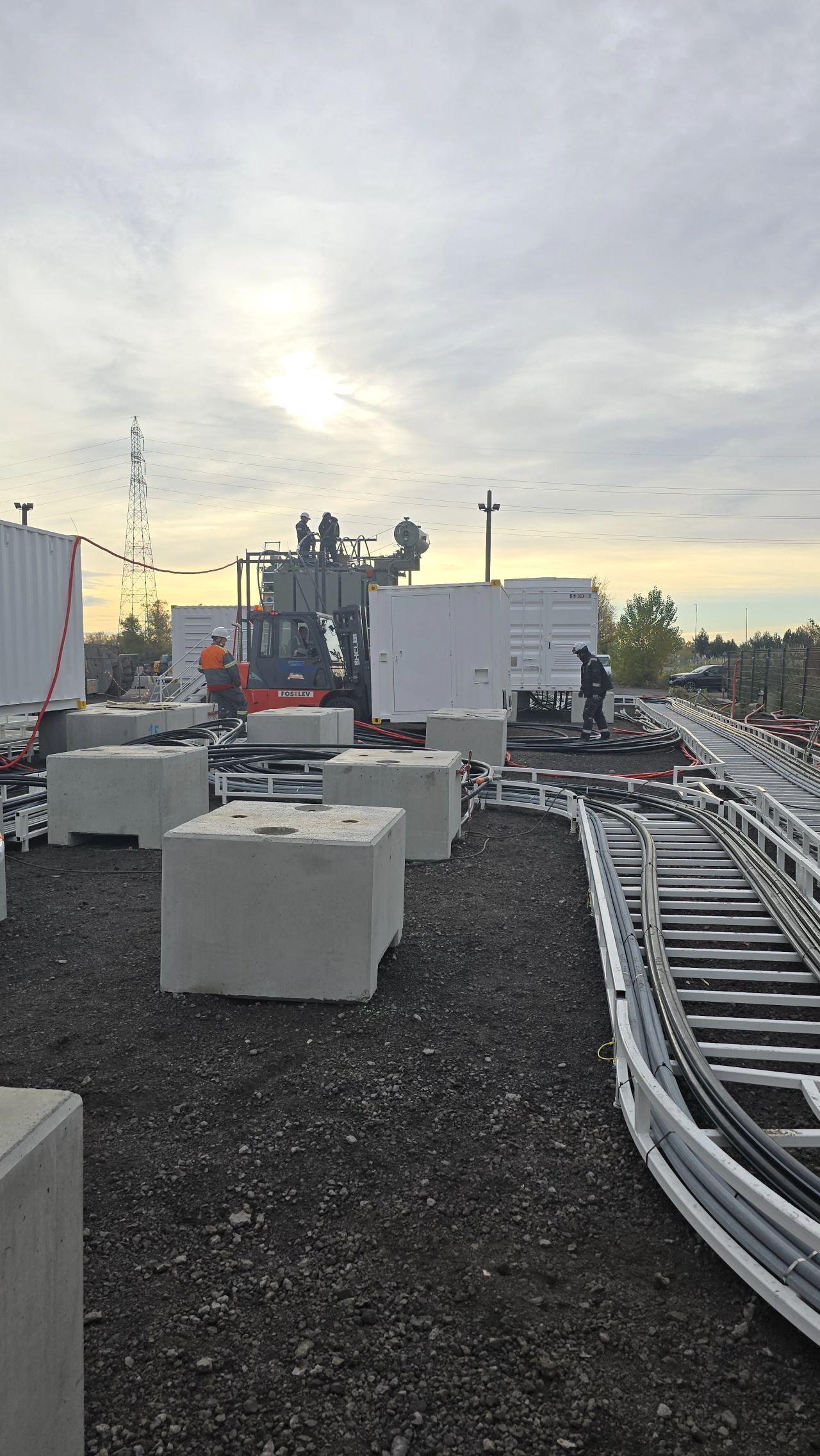

Pour répondre à l’urgence technique, les équipes ont réalisé en moins de 3 mois :

  • Identification des réseaux endommagés

  • Détournement & réaffectation des circuits d’alimentation

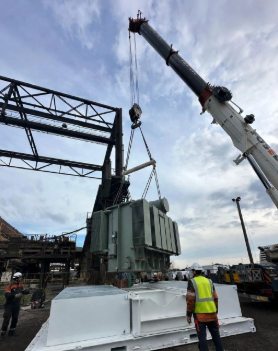

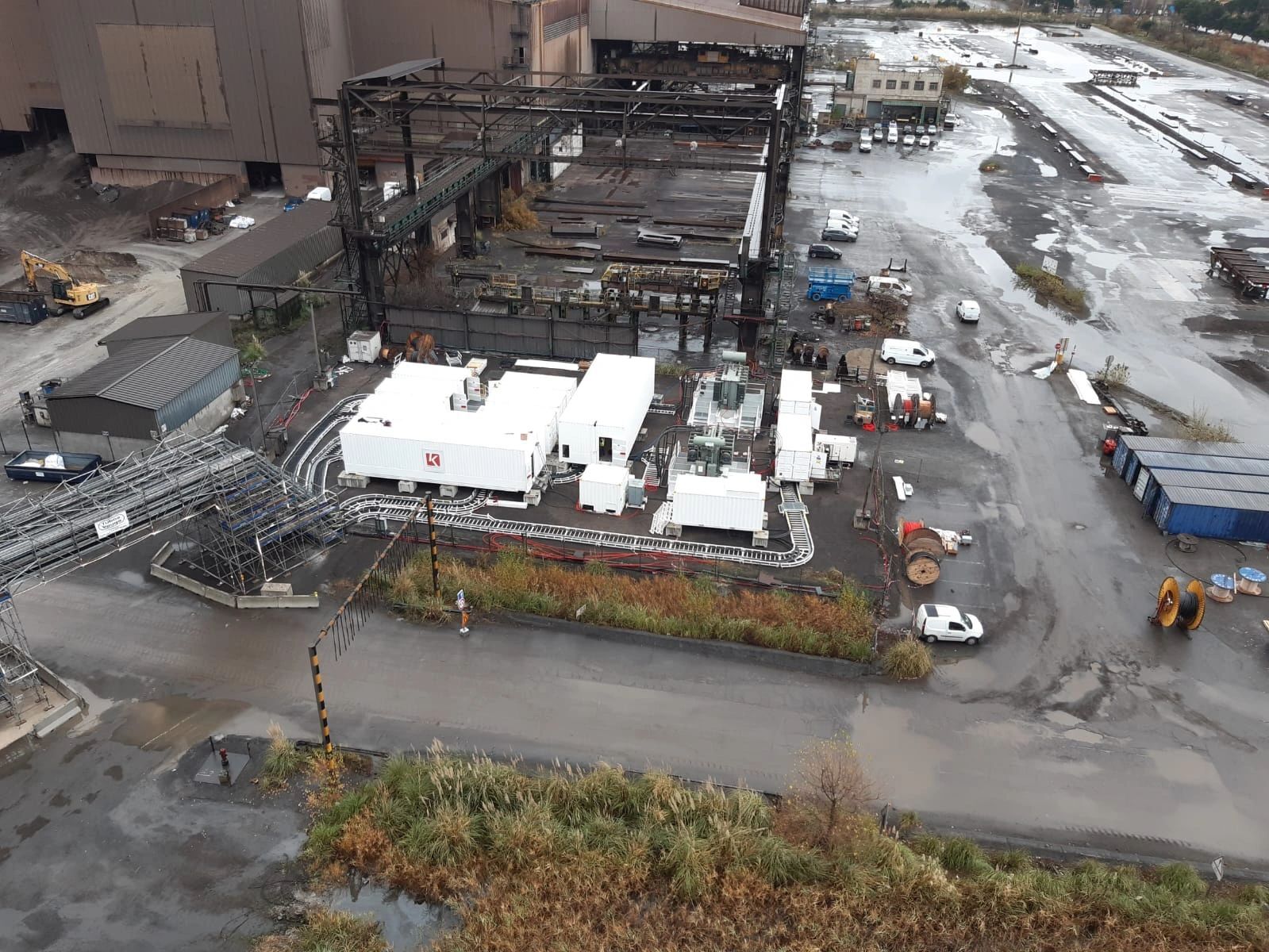

  • Installation d’une nouvelle sous-station 2×25 MVA

  • Intégration & raccordement des équipements HT

  • Tests & mises en service successives

  • Mise en place d’alimentations provisoires stratégiques

L’intervention a mobilisé un volume exceptionnel de travaux électriques, notamment :

  • 30 km de câbles de puissance (de 185 mm² à 630 mm²)

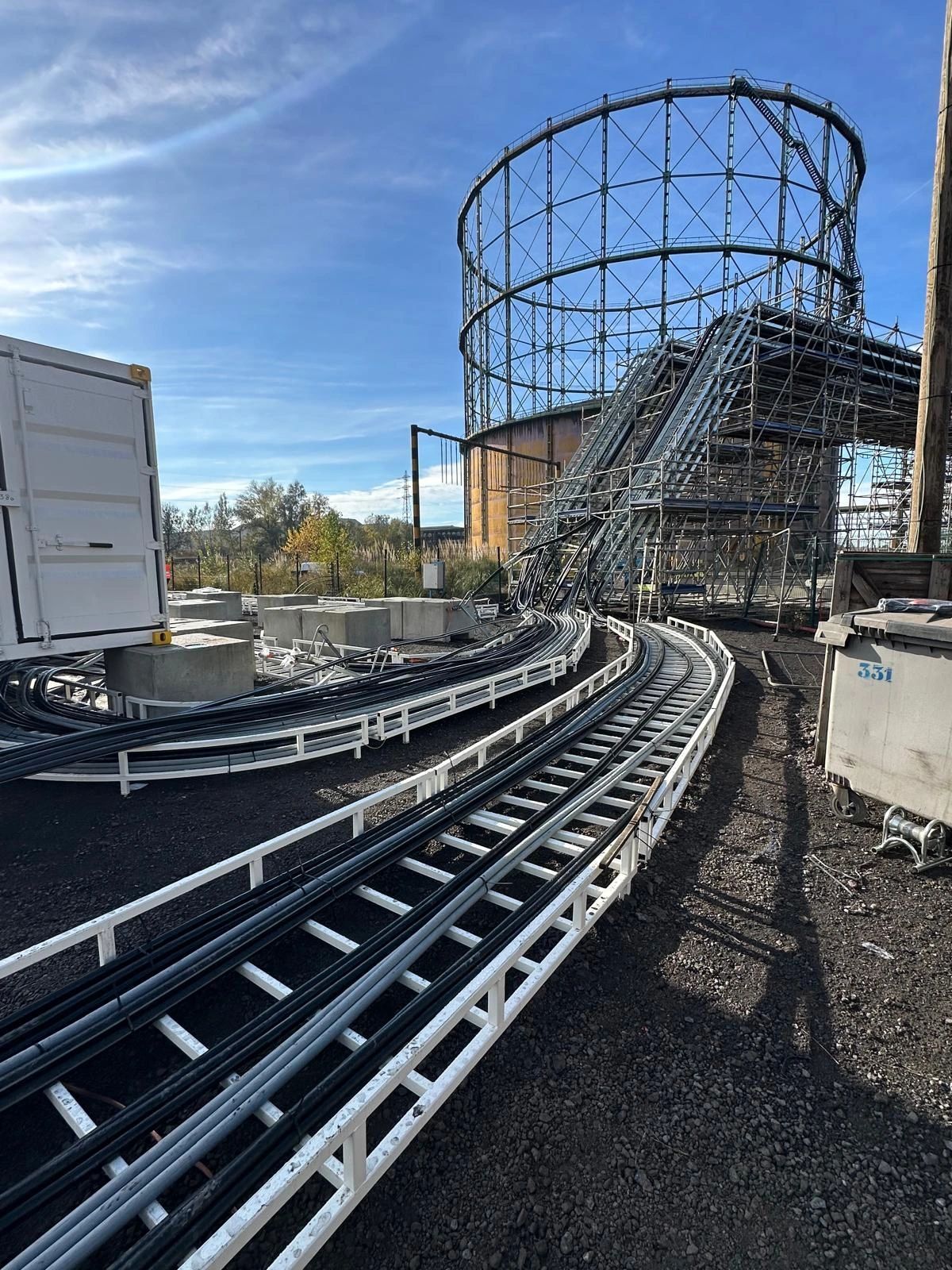

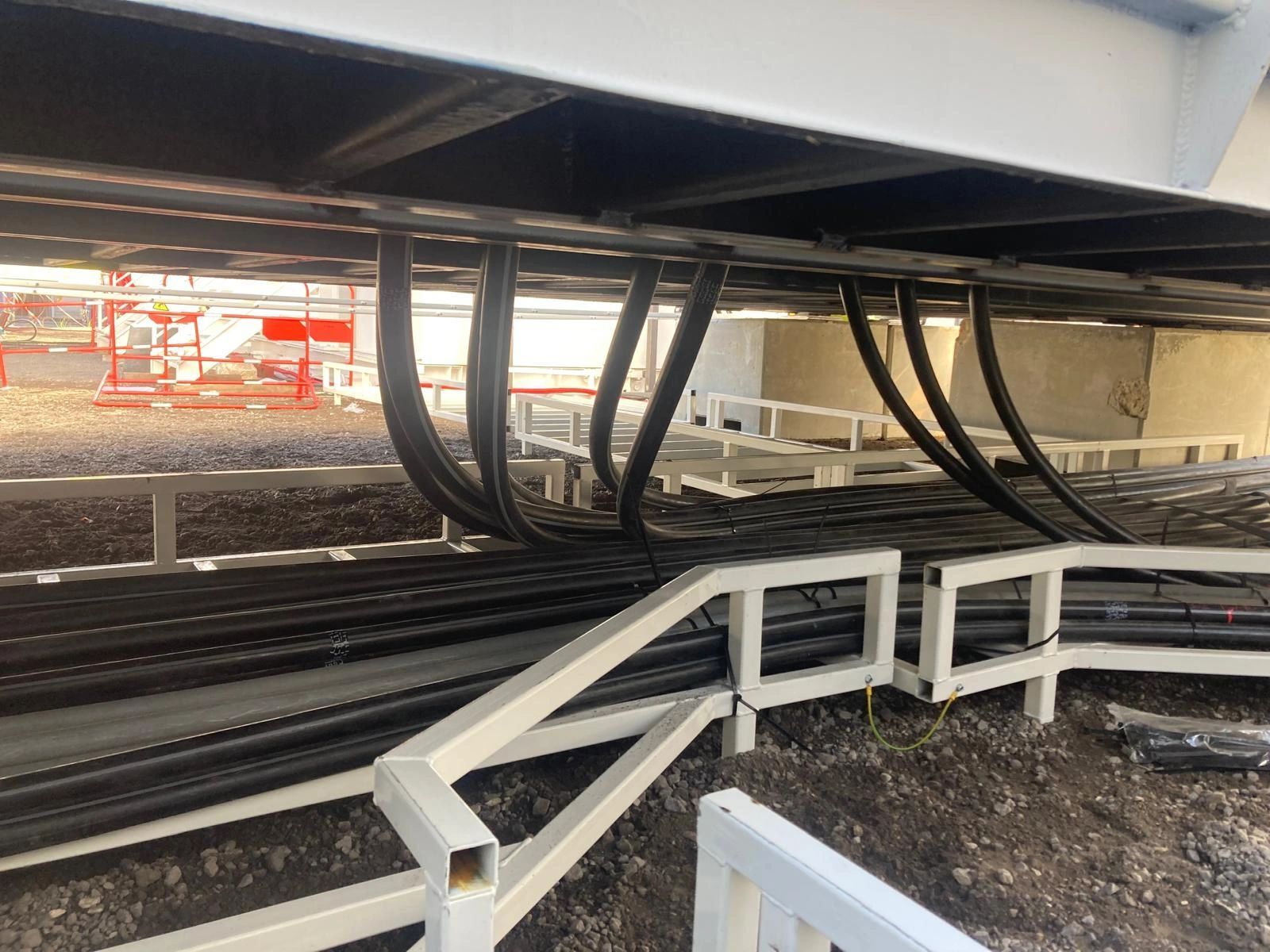

  • 2,5 km de cheminements

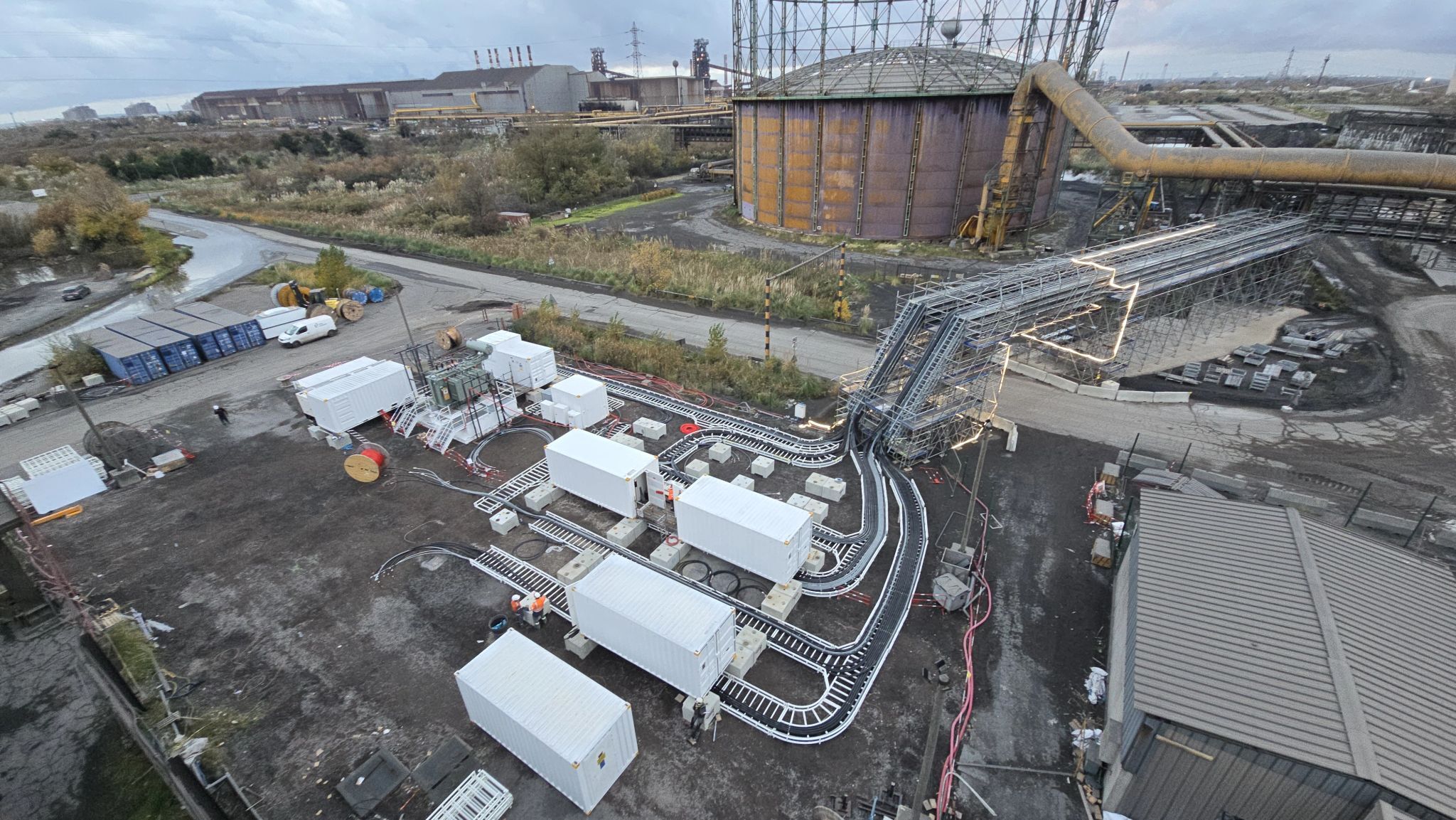

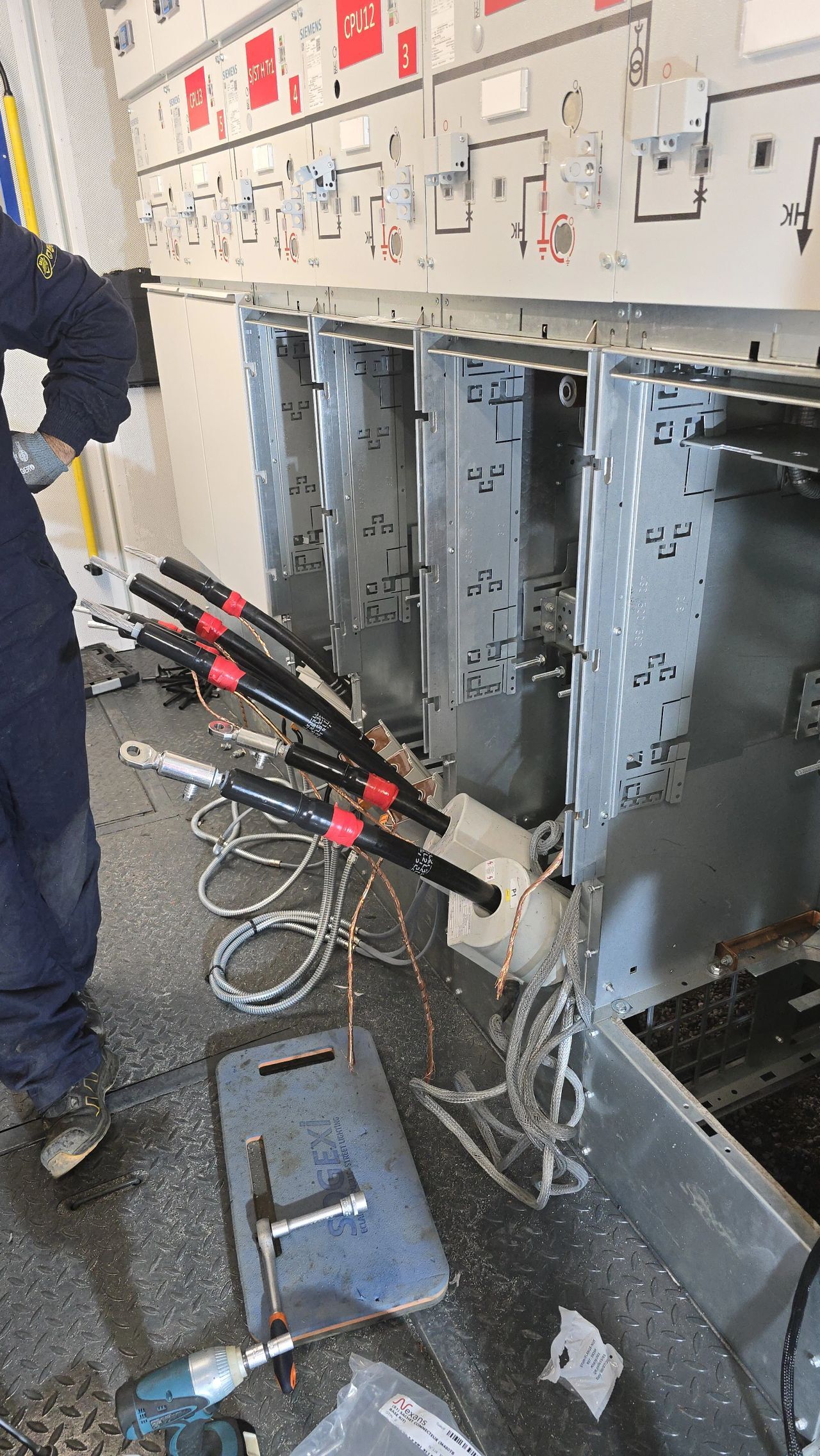

  • 200 têtes de câbles raccordées

  • 150 manchons HT

  • 1 rack de 50 mètres en échafaudage

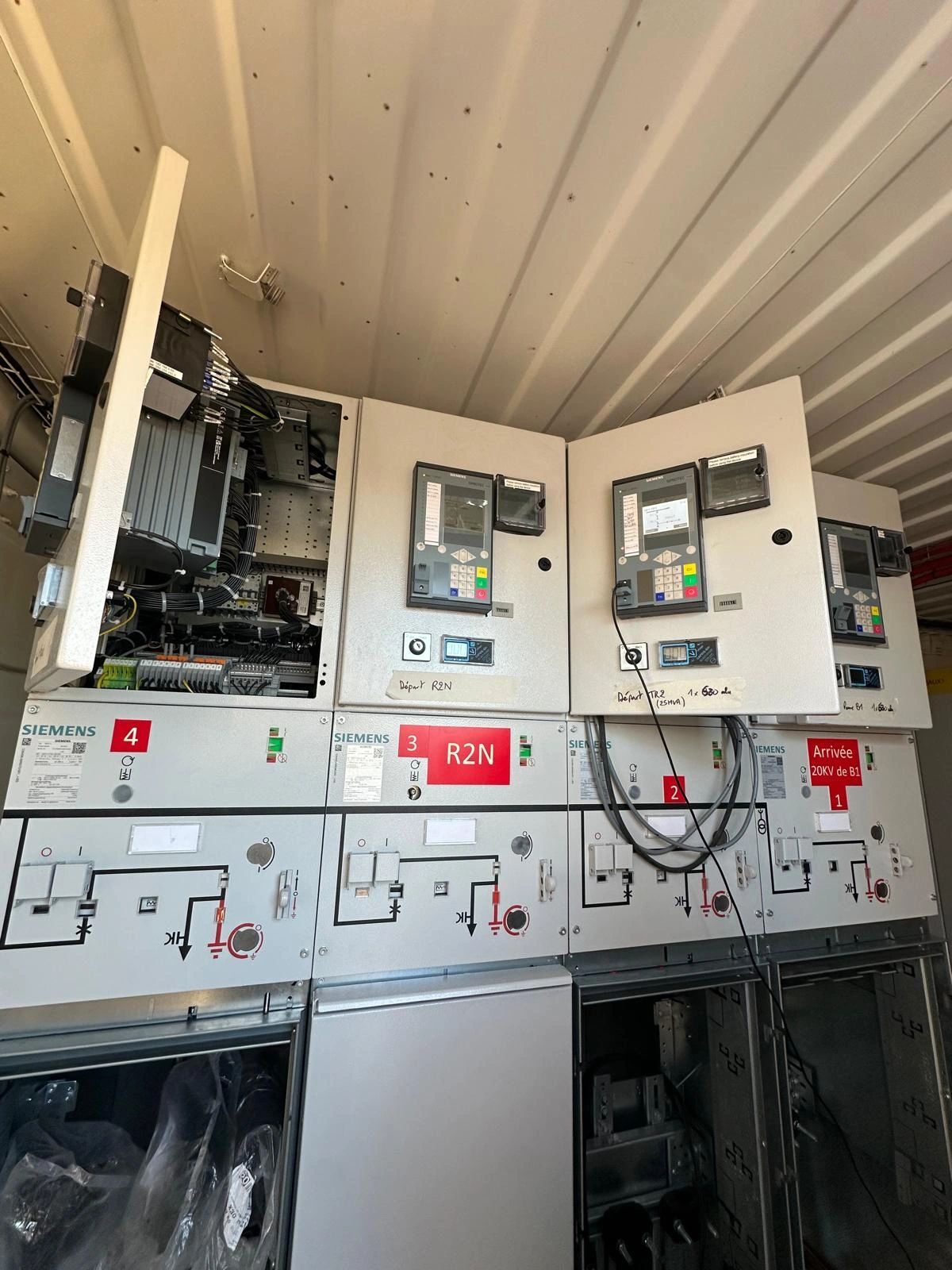

  • 36 cellules HT réparties dans 10 containers préfabriqués

  • Mise en service anticipée des pomperies (+15 jours avant redémarrage)

Résultats obtenus

Moins de 11 semaines après l’incident :

✔ Le site a pu reprendre la production en mode dégradé, de manière fonctionnelle et sécurisée
✔ La sous-station provisoire assure la continuité énergétique, garantissant l’activité industrielle
✔ Les travaux permettent la transition vers la sous-station définitive en cours de construction

L’ensemble des interventions a été réalisé dans le respect strict des exigences de sécurité, sans accident, malgré un contexte d’urgence et un environnement industriel fortement contraint. La mobilisation des équipes et la rigueur dans l’organisation ont permis de sécuriser chaque étape du chantier.

Un chantier exemplaire

Ce projet illustre :

  • La capacité de réaction des équipes techniques

  • L’aptitude à gérer des infrastructures critiques

  • La maîtrise du haut niveau énergétique & HTA

  • La coordination multi-métiers en temps réel

Il s’inscrit dans une logique industrielle forte où la performance opérationnelle est indispensable pour préserver la chaîne de production sidérurgique.
